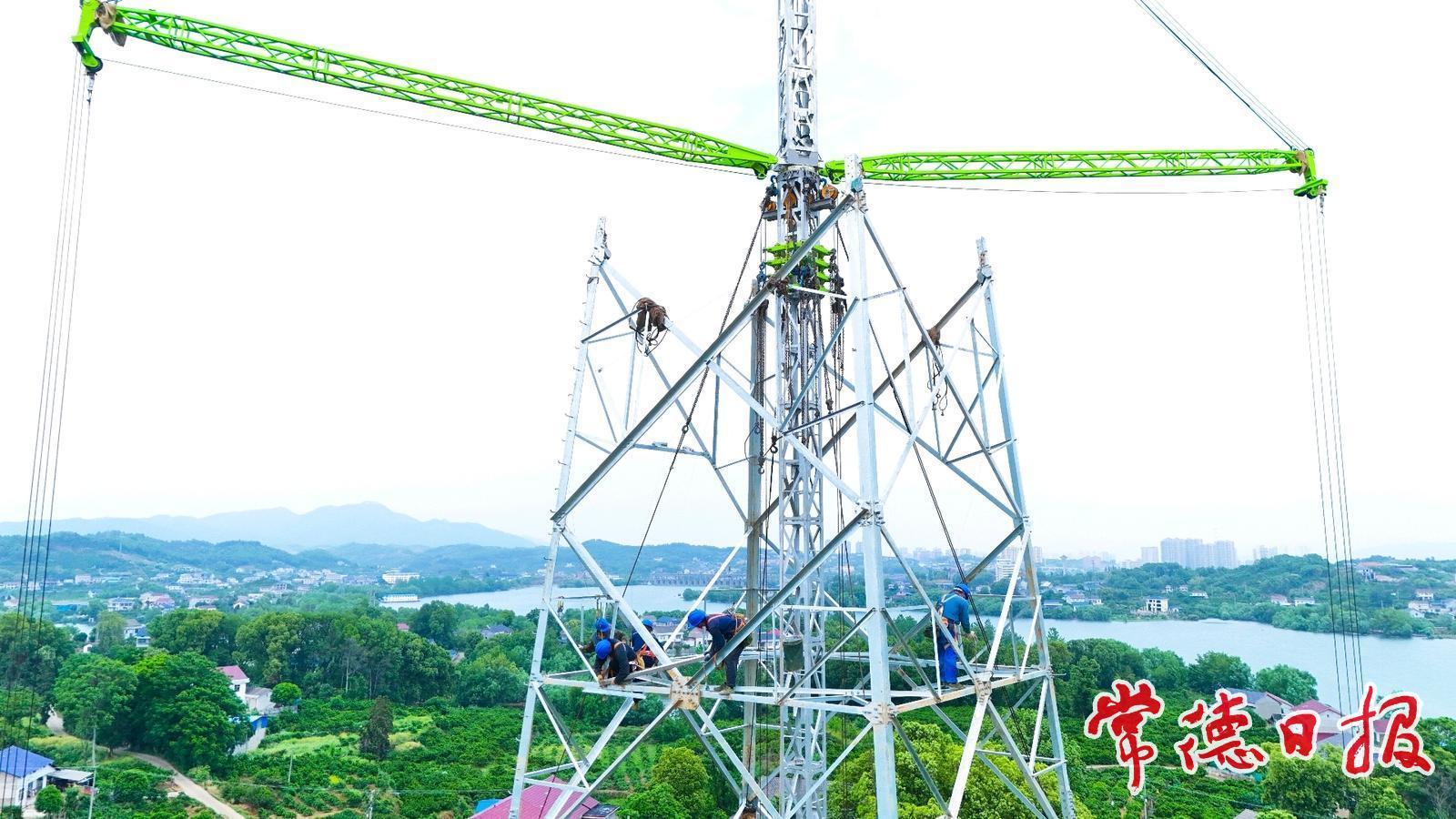

常德日報記者 蔡文龍 通訊員 段園園 張榮 文/圖 4月23日,在常德市石門縣的石門電廠三期—澧州220千伏輸電線路工程22號鐵塔組立施工現場,湖南德力電力建設集團有限公司工作人員首次采用落地式雙臂抱桿組塔新技術、新工藝進行施工作業。

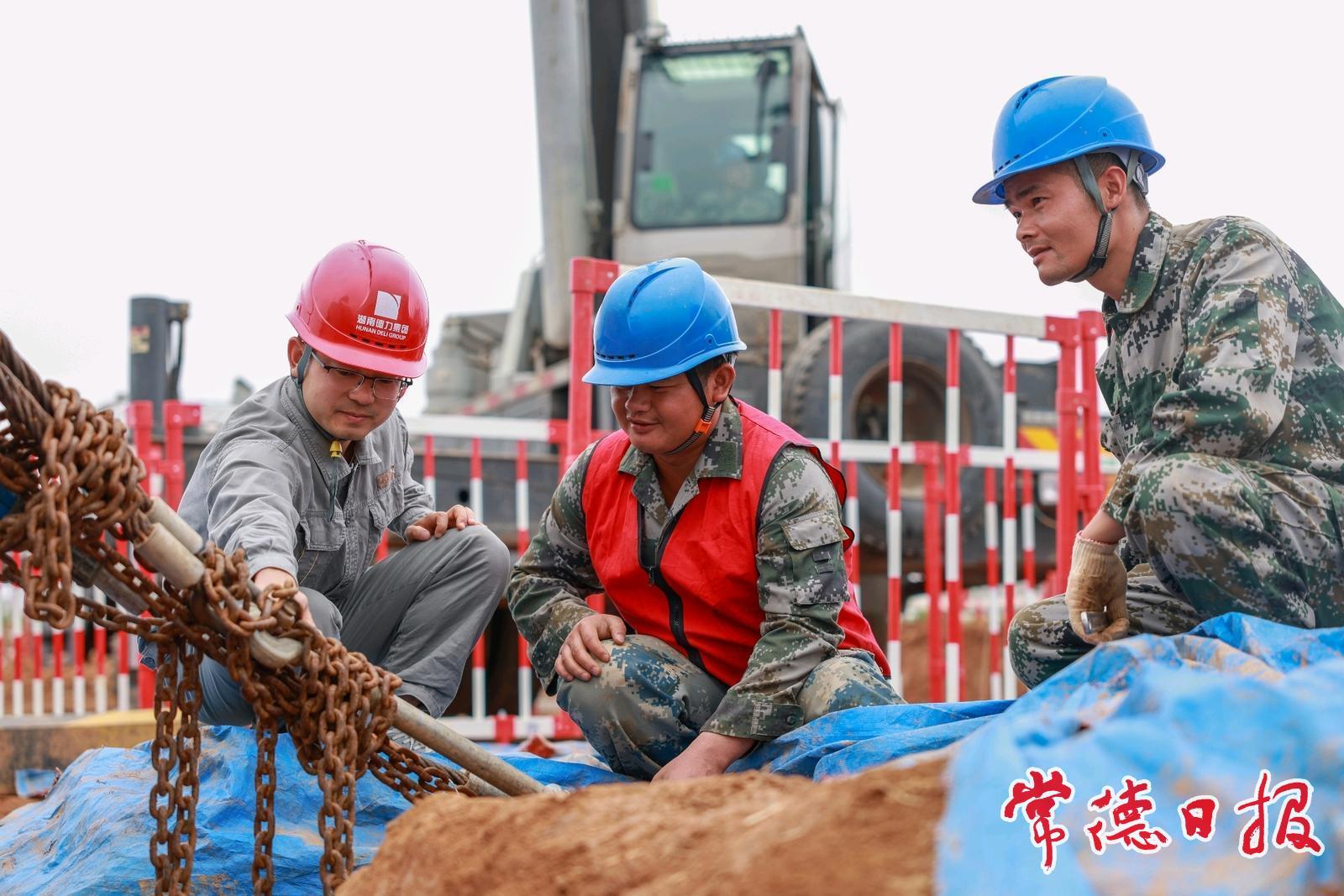

石門電廠三期—澧州220千伏輸電線路工程屬于陜煤石門2x66萬千瓦擴能升級改造及鐵路專用線工程,是今年省重點建設項目之一。該工程22號鐵塔所處位置橫跨澧水河,地形復雜受限致使大型機械設備難以施展,且塔基橫擔長、重量大,現場施工不僅難度劇增,安全風險也處于高位。湖南德力電力建設集團有限公司秉持“安全高效施工,強化先進技術”理念,周密策劃,采用落地式雙搖臂抱桿進行鐵塔組立作業。
據湖南德力電力建設集團有限公司輸電建設分公司項目經理唐世奇介紹,相較于傳統單臂抱桿,落地式雙搖臂抱桿憑借其獨特的結構優勢,搭建起更穩固的支撐平臺,為施工全程筑牢安全防線。同時,雙搖臂結構實現了鐵塔快速、精準定位與安裝,顯著提升施工效率,有效縮短工期,降低綜合成本。

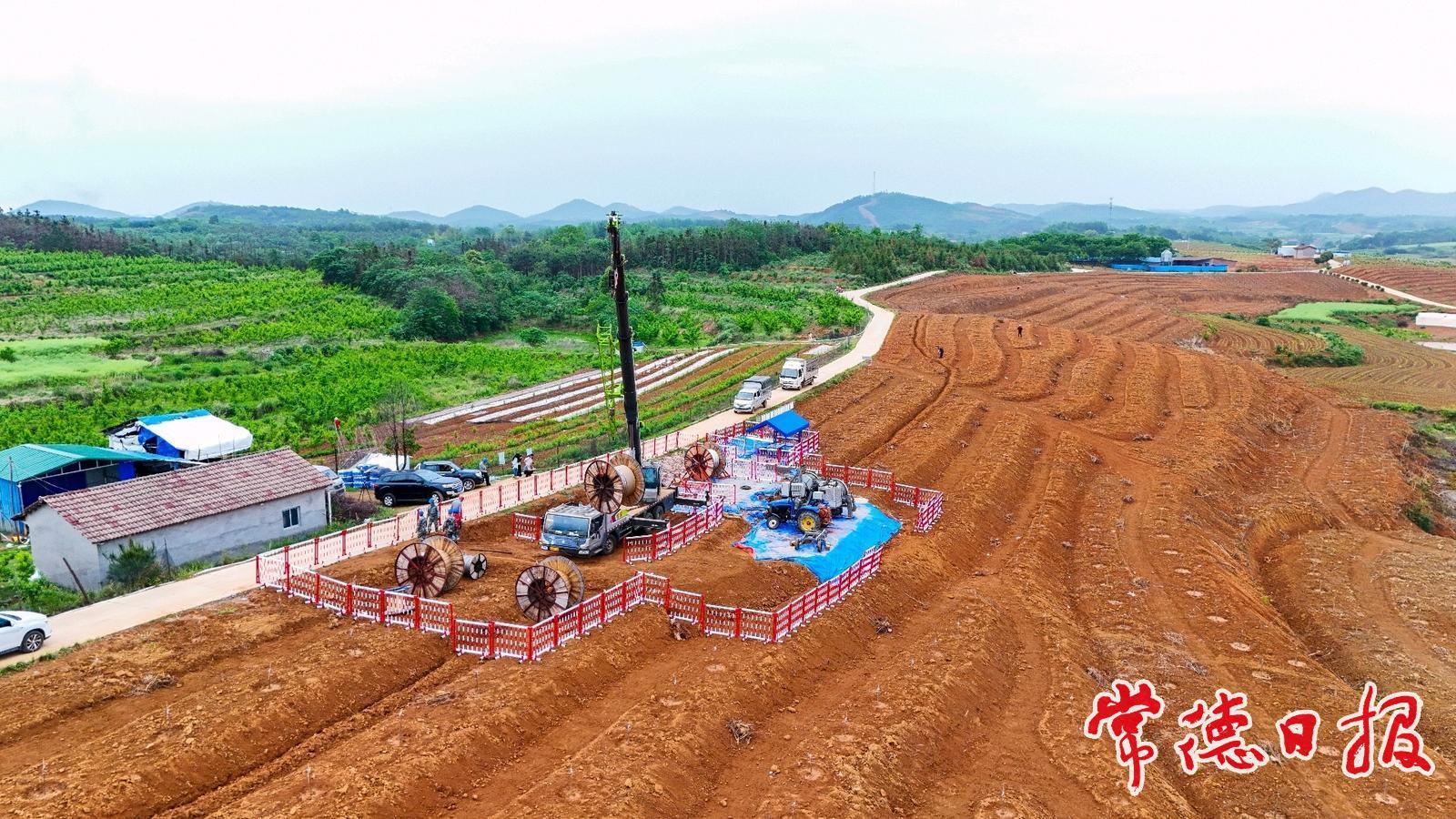

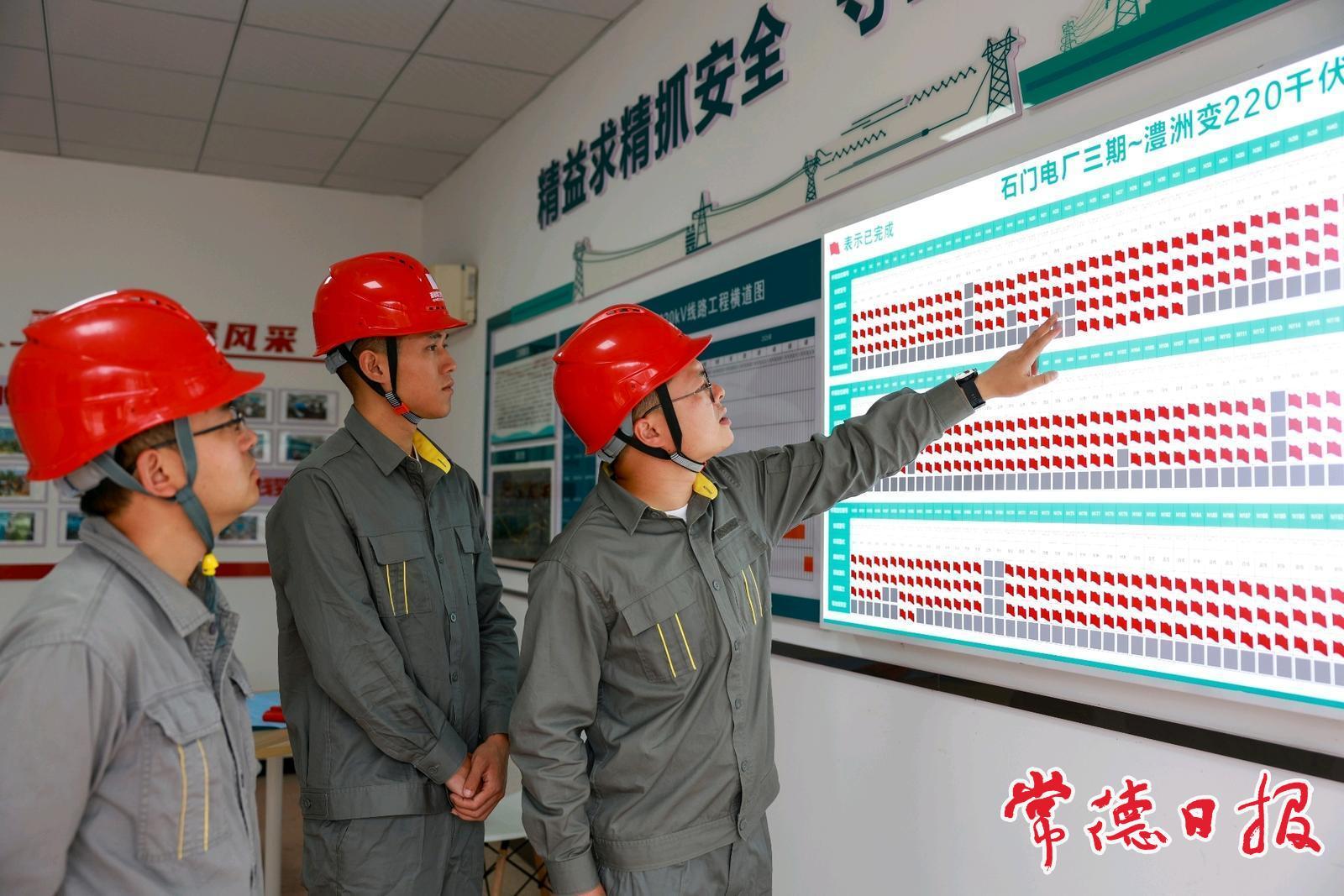

目前,石門電廠三期—澧州220千伏輸電線路工程已完成225基基礎施工、217基鐵塔組立,架線施工推進17.8公里。工程預計于今年6月30日正式投產,屆時,石門、臨澧、津市地區的電力網架結構將進一步優化,供電可靠性也將迎來大幅躍升,為區域經濟社會發展注入強勁電力動能。
